Doicești: “Jaful”! Raport guvernamental, costuri suplimentare de aproape 4 miliarde de dolari la centrala SMR! Nereguli cât cuprinde, la proiect!

Recent (n.m.ore adică, nu zile) un raport al Corpului de Control al Primului Ministru ce viza NuclearElectrica și proiectul centralei nucleare SMR de la Doicești a fost făcut public. Acesta era secretizat, până acum.

Mai exact:

Conform Hotararii adoptata de Adunarea Generala Extraordinara a Actionarilor nr. 7 din data de 11.09.2026, respectiv, la punctul 3 al ordinii de zi, a fost aprobata publicarea Raportului emis de catre Corpul de Control al Prim Ministrului, ca urmare a actiunii de control efectuate la Societatea Nationala Nuclearelectrica SA in perioada 15.10.2025-20.03.2026.

Foto: Proiect centrala de tip SMR, realizată de cei de la NuScale

Fără teamă de cuvinte, raportul, mai bine spus concluziile sale, este “doborâtor” pentru ceea ce înseamnă proiectul centralei nucleare (de tip SMR) de la Doicești, județul Dâmbovița, prin neregulile semnalate, dar și neajunsurile, să spunem așa, de la acest proiect controversat.

Iată cam ce însemna, la momentul februarie 2026, înainte de încheierea controlului guvernamental, proiectul centralei SMR de la Doicești:

Controlul (n.m.documentele finale de după acesta), încheiat în luna martie 2026, a fost făcut public, în integralitate, în data de 11 septembrie 2026, și, din multe puncte de vedere, înscrisurile oficiale (concluziile controlului) sunt doborâtoare, în sensul în care confirmă ceea ce mulți bănuiau: Proiectul centralei SMR de la Doicești este “o bombă financiară cu ceas”, pentru România, dincolo de faptul că amplasamentul de la Doicești este unul cu potențial extrem de ridicat de risc (riscuri), pentru zeci de mii de dâmbovițeni, în cazul amplasării centralei SMR (Small Modular Reactor) în acest loc.

Colaj foto: Amplasamentul fostei termocentrale Doicești, în noiembrie 2023. Aici ar urma să se construiască noua centrală nucleară de tip SMR.

Raportul Corpului de Control al Primului Ministru, spune, între altele, că amplsamentul de la Doicești nu a fost nicidecum prima opțiune avută în vedere, inițial, pentru centrala SMR din România. În plus, proiectul este, la momentul actual, în 2026, în întârziere de aproximativ 20 de luni, față de calendarul de implementare stabilit în 2021.

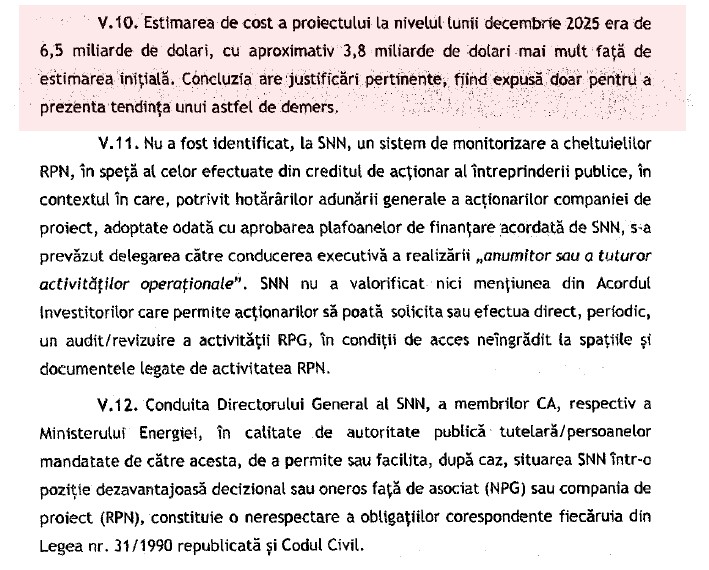

Una dintre cele mai importante probleme este cea a banilor. Costurile proiectului au explodat. Nu mai puțin de 3,8 miliarde de dolari s-au adăugat estimării inițiale a proiectului, astfel că, estimarea actuală este de 6,5 miliarde de dolari, pentru proiectul de la Doicești, bani ce, probabil, nici în două vieți nu vor fi recuperați de investitori. Ce la mai probil niciodată, costuriile de producție a energiei, în centrale de tip SMR, fiind enorme în momentul de față.

Totul seamănă cu o afacere de tip imobiliar, pusă la cale cu ajutorul NuclearElectrica, mai sugerează raportul corpului de control al primului ministru.

Foto: Imagine suprapusă a unui modul (NUSCALE) de tipul celor ce vor fi instalate la Doicești, în centrala nucleară SMR, și o imagine a fostei Termocentrale Doicești, turnurile din imagine fiind acum “istorie” (dărâmate)

Pentru cei ce doresc să aibă la îndemână toate elementele precizate în acest raport, acestea pot fi consultate mai jos (raportul are peste 80 de pagini):
