Doicești: Au dat undă verde pentru centrala nucleară, dar cu condiții! Prima parte ar putea fi funcțională din 2033. Costuri enorme, în următoarele 15 luni, de până la 600 de milioane de dolari!

Proiectul centralei nucleare SMR de la Doicești “merge înainte cu succes”. Cel puțin asta transmit, prin toate canalele de comunicare, autoritățile din România, fie că este vorba de Ministerul Energiei, NuclearElectrica (principalul partener în proiectul de la Doicești) sau doar politicieni locali, din Dâmbovița, ce laudă, la unison aproape, proiectul de la Doicești. Cu voie, sau poate doar din neștiință, din corul de apreciatori ai proiectului, lipsesc dubiile, întrebările pertinente, lansate inclusiv local, în Dâmbovița, cât și îngrijorările localnicilor, ce, din 2022, de la anunțul privind construcția unei centrale nucleare, la doar câteva sute de metri distanță de propriile case, sunt măcinați de numeroase spaime și angoase.

(click, mai jos, pe link, pentru încă o reacție despre subiect)

https://www.facebook.com/reel/4100611510250567

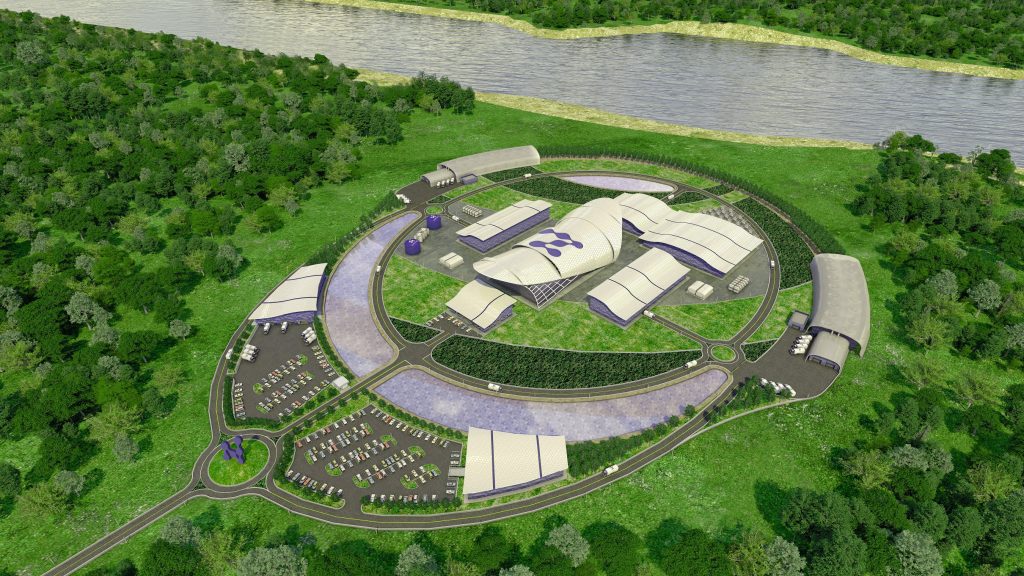

Foto: Proiect centrală nucleară tip SMR (Small Modular Reactor), de la Doicești

Recent, în data de 12 februarie 2026, Nuclearelectrica a transmis chiar un comunicat de presă, prin care face cunoscut faptul că:

Acționarii SN Nuclearelectrica SA au aprobat astăzi, 12 februarie 2026, decizia finală de investiție în Proiectul Reactoarelor Modulare Mici (SMR) de la Doicești. Prin această decizie, România marchează cel mai avansat demers la nivel european, în dezvoltarea unui proiect SMR și are la bază o serie de condiții suplimentare menite să stabilească un cadru de sprijin și de cooperare solid, la nivel de parteneriate și autorități, în scopul dezvoltării și implementării optime a proiectului.

Fragment comunicat de presă NuclearElectrica, din 12 februarie 2026

Click, mai jos, pe document, pentru toate detaliile furnizate de NuclearElectrica:

Foto: Turn de răcire (acum demolat), la fosta Termocentrală Doicești

Chiar și Ministrul Energiei supralicitează, vorbind de înlocuirea capacității de 600 MW de la Doicești, dintr-o termocentrală, cu energie curată (462 MW), dintr-o centrală nucleară (tip SMR), în condițiile în care Termocentrala Doicești era “istorie” cu mult înainte de a se lua decizia de investiție într-o centrală nucleară de tip SMR, pe același amplasament, în anul 2022. Ca să nu mai vorbim de calculul cu cele 4000 de locuri de muncă!, ce ar fi create la Doicești, prin această investiție. Adică o altă exagerare cumplită a dimensiunii forței de muncă, una potențial a fi ocupată la Doicești, prin acest proiect.

Foto: Bogdan Ivan (Ministrul Energiei), de la PSD

Decizia Finală de Investiție pentru proiectul SMR de la Doicești marchează trecerea de la faza de analiză la faza de implementare, consolidând poziționarea României în prima linie a noii industrii nucleare europene. Înlocuim 600 MW dintr-o fostă termocentrală cu 462 MW de energie curată, stabilă și predictibilă. Aproximativ 4.000 de locuri de muncă vor fi generate în faza de dezvoltare, în construcție, producție și asamblare de componente, iar pe termen lung vorbim despre locuri de muncă stabile, bine plătite și despre dezvoltarea unei industrii românești pe orizontală. În următoarele șase luni, proiectul intră într-o etapă de structurare financiară și consolidare a parteneriatelor, perioadă în care vor fi definite mecanismele de finanțare și vor fi avansate discuțiile cu potențialii investitori pentru faza de execuție. Proiectul de la Doicești este despre România care construiește, produce și își consolidează poziția în Europa.”

Bogdan Ivan, Ministrul Energiei

Foto: Amplasament al viitoarei centrale SMR de la Doicești, în septembrie 2023

Anunțul din 12 februarie 2026, cel cu “unda verde” pentru demararea construcției de la Doicești, este însă ceva mai complicat, dacă nu cumva chiar puțin mai alfel, decât ar lăsa să se înțeleagă cei care au transmis știrea mai departe (n.m.autoritățile din România, NuclearElectrica sau politicieni locali).

Conform celor aprobate de acționarii NuclearElectrica:

Decizia finală de investiție presupune achiziția și instalarea unui singur reactor SMR (de 77MWe) și apoi a celorlalte 5, abia după ce primul va fi pe deplin funcțional, conform proiectului.

Etapele-cheie prevăd data de începere a operării comerciale pentru primul modul în iulie 2033, iar pentru întreaga centrală de 462 MW în decembrie 2034, depinzând de acordurile comerciale pentru achiziția celorlalte 5 module.

”La nivelul RPN, în cadrul studiului de fezabilitate au fost analizate 4 scenarii; dintre acestea, scenariul recomandat de RPN este scenariul A1.3, scenariu care permite o repartizare mai echilibrată a riscurilor în cadrul proiectului. Inițial, vor fi disponibili doar 77 MWe (brut), până când primul NPM demonstrează că funcționează conform design-ului, iar restul modulelor vor fi achiziționate și puse în funcțiune.
Astfel, scenariul A1.3 prevede oricare dintre cele două variante: (i) numai primul modul tip NPM va fi achiziționat de RoPower, iar restul de 5 vor fi în responsabilitatea NuScale și vor fi plătite de RoPower numai după ce primul NPM va fi pe deplin operațional sau (ii) RoPower va achiziționa toate cele 6 module, dar cu obligația ca NuScale să ramburseze integral costurile celor 5 module, dacă primul NPM nu va funcționa conform proiectului

Decizie AGA, NuclearElectrica

Foto: Imagine suprapusă a unui modul (NUSCALE) de tipul celor ce vor fi instalate la Doicești, în centrala nucleară SMR, și o imagine a fostei Termocentrale Doicești, turnurile din imagine fiind acum “istorie” (dărâmate)

Cu alte cuvinte, pentru prima dată, sunt semnalate niste dubii cu privire la eventuala eficiență a proiectului, așa cum ar fi fost și normal, încă de la început, să se întâmple (n.m.-părerea redacției).

Costurile vor fi enorme, chiar și așa, adică, dacă, până la urmă, proiectul, din diverse motive, nu va fi finalizat (n.m.– între problemele înregistrate în ședința AGA NuclearElectrica figurează inclusiv punga de gaz subterană, din zonă, din perimetrul Soceram). 600 de milioane de dolari va cheltui Statul român, în următoarele 15 luni, după cum s-a anunțat tot în sedința AGA NuclearElectrica.

Foto: Protest la Doicești (Green Peace) împotriva amplasării centralei în localitate, în vecinătatea unei comunități umane numeroase (noiembrie 2022)

 Astfel, în perioada ce urmează (estimativ mai 2026), vom supune aprobării Adunării Generale a Acționarilor propuneri cu privire la inițierea efectivă a fazei pre-EPC (etapa 3) și implicit a aprobării bugetului, strategiei de finanțare, încheierii contractelor și altor activități specifice acestei etape, pentru care estimăm la acest moment o durată de aproximativ 15 luni, iar bugetul prevăzut este de aprox. 600 mil. USD.

Fragment declarație AGA NuclearElectrica

Trăgând linie și “adunând“, dincolo de declarațille trimfalist-politicianiste, cu locurile de muncă, energia curată și beneficiile fără număr pentru comunitate și statul român, anunțul de acum, al celor de la NuclearElectrica, ne spune că abia peste aproximativ un deceniu proiectul de la Doicești ar putea fi operațional, că mai întâi se va opera cu un modul de 77 MW , adică mai puțin decât are parcul fotovoltaic din imediata vecinătate,de la Șotânga, unul ce are o putere instalată de 80MW, un parc ce nu are, e drept, posibilitate de a produce energie constant, dar nu are nici pericole potențiale, ca la o centrala SMR, plus că și costă infinit mai puțin.

Foto: Parc fotovoltaic Șotânga (80 MW), în august 2025, la mică distanță de locul viitoarei centrale nucleare de la Doicești

Oricum ar fi, că se va face sau nu, s-a stabilit că noi, România, vom mai cheltui încă 600 de milioane de dolari cel puțin. Ăștia în următorul an și jumătate, deci până prin 2028, cu alte cuvinte cu mult înainte de termenul din 2033, cel de dare în funcțiune al primului modul. Dacă se ajunge acolo, se vor fi cheltuit multe miliarde de dolari, probabil.

Ca să nu zicem că n-am știut. Că, vorba aia, ei ne-au spus, dar noi n-am zis nimic, până la urmă!
